Logiciel de gestion d’inventaire de chantier : le problème n’est pas l’appli, c’est l’adresse

Les matériaux de trois chantiers se retrouvent dans deux camionnettes, un garage et une unité d’entreposage que plus personne ne se souvient d’avoir louée. Demandez à votre contremaître combien il reste de feuilles de contreplaqué, et la réponse honnête, c’est « quelque part ». C’est la vraie question derrière la…

Les matériaux de trois chantiers se retrouvent dans deux camionnettes, un garage et une unité d’entreposage que plus personne ne se souvient d’avoir louée. Demandez à votre contremaître combien il reste de feuilles de contreplaqué, et la réponse honnête, c’est « quelque part ». C’est la vraie question derrière la plupart des recherches sur les logiciels de gestion d’inventaire de chantier — pas comment compter les articles, mais comment savoir où ils se trouvent en ce moment, sur quel chantier, et qui les a.

Quand le stock n’existe que comme un chiffre dans la tête de quelqu’un, les trois mêmes problèmes reviennent sans cesse. Vous rachetez du matériel que vous possédez déjà, parce que personne ne peut confirmer ce qu’il y a en main sans se déplacer pour vérifier. Vous perdez vingt minutes au téléphone à retracer une perceuse partie avec une équipe mardi dernier. Et quand la facture arrive, le matériau se retrouve chargé au chantier qui se trouve ouvert à l’écran de facturation — pas celui qui l’a réellement utilisé — si bien que le calcul des coûts par chantier s’éloigne un peu plus de la réalité chaque mois.

Ce texte couvre ce que coûtent vraiment les plateformes toutes faites de suivi d’inventaire et d’outils, et ce qu’elles suivent réellement; ce que coûte réellement la perte de contrôle sur les outils et les matériaux quand personne ne compte; et ce qui change quand un système est bâti autour de l’emplacement plutôt qu’autour d’un code à barres.

Une cour d’entrepreneur au crépuscule, encombrée de dizaines d’empilements presque identiques de bois et de tuyaux, un ouvrier au milieu cherchant sur une tablette

Ce qui casse quand les matériaux vivent sur trois chantiers à la fois

Un seul entrepôt a une porte et une personne qui sait ce qui en est sorti. Un entrepreneur qui mène trois chantiers actifs a trois sites, au moins une camionnette, et un garage devenu tranquillement du débordement d’entreposage. Personne n’a signé pour gérer quatre entrepôts — c’est arrivé parce que l’entreprise a grandi et que la méthode de suivi, elle, n’a pas suivi.

Le chiffrier dans la cabine du camion (ou celui que personne n’ouvre) répond à « combien en possédons-nous », pas à « où est-ce aujourd’hui ». Ce sont deux questions différentes, et c’est la deuxième qui coûte réellement de l’argent. Une génératrice qui traîne inutilisée sur un chantier terminé n’est pas une perte sur papier — c’en est une dans les faits, parce qu’on en loue une nouvelle pour le prochain chantier.

Les matériaux se déplacent entre les chantiers plus souvent qu’on ne le pense : une palette se retrouve divisée entre deux chantiers, des retailles suivent une équipe à la prochaine adresse, un outil rentre à la maison dans le camion de quelqu’un « juste pour ce soir ». Rien de tout ça n’est malhonnête. C’est simplement non suivi — et un déplacement non suivi, c’est ce qui transforme un compte exact du lundi en estimation approximative du vendredi.

Ce qu’un système d’inventaire sensible à l’emplacement doit vraiment faire

La plupart des applis d’inventaire règlent le comptage. Moins nombreuses sont celles qui règlent la partie qui compte vraiment pour un entrepreneur multi-chantiers : savoir où se trouve chaque article en ce moment, pas seulement combien il en existe quelque part.

Ça demande quelques éléments précis qui travaillent ensemble, pas un chiffrier plus gros. Une fiche par article, avec un champ d’emplacement actuel qui se met à jour quand l’article se déplace — chantier, camionnette ou entrepôt, pas juste une case « en stock ». Un journal des transferts : qui l’a déplacé, d’où, vers où, et quand, pour qu’un article manquant laisse une trace au lieu d’un haussement d’épaules. Et un coût rattaché au chantier qui a réellement utilisé le matériau ou l’outil, pas au total de l’entrepôt — parce que c’est ce chiffre-là qui dit si un chantier a été rentable.

Rien de tout ça n’est exotique. C’est la différence entre une appli qui suit une quantité et un système qui suit un fait : cet article, cet emplacement, en date d’aujourd’hui.

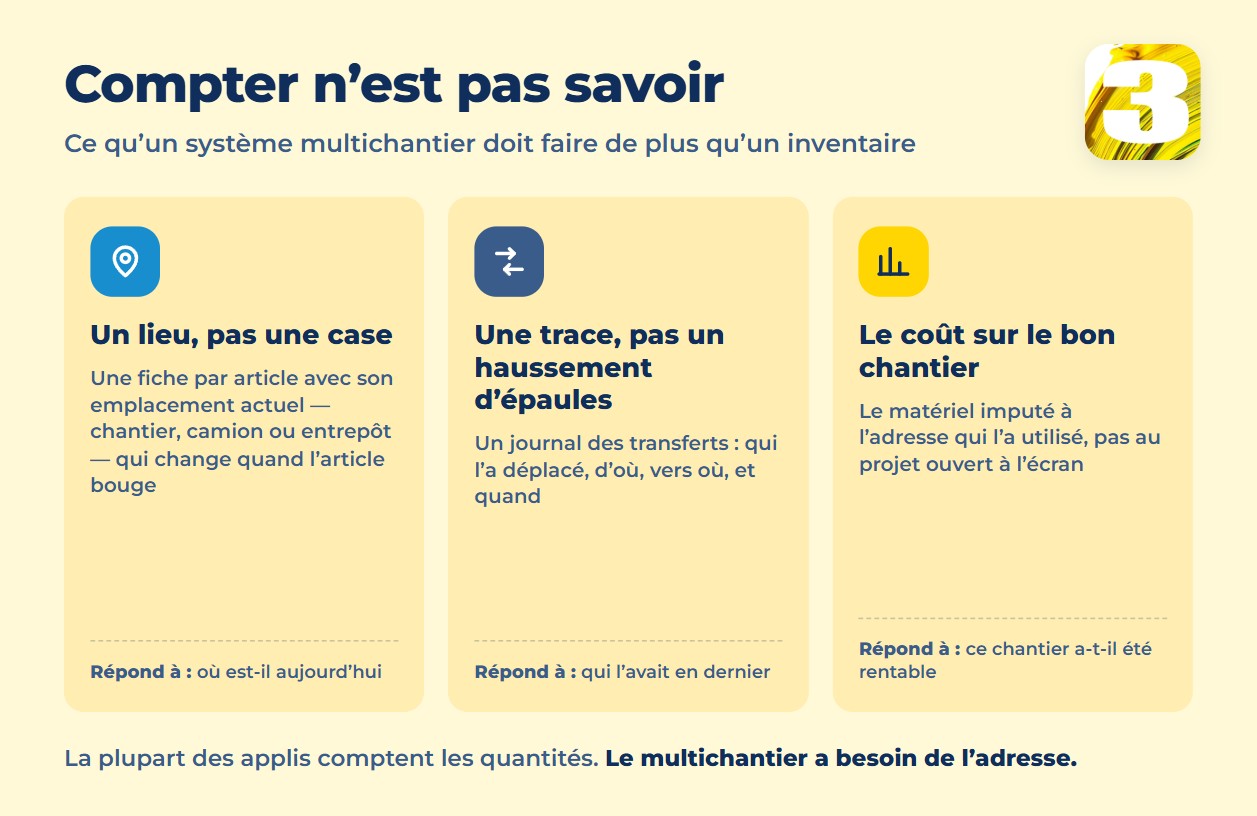

Graphique des trois éléments requis par un système d’inventaire multichantier : un emplacement actuel, un journal des transferts et le coût imputé au bon chantier

Logiciel de gestion d’inventaire de chantier tout fait : ce qu’il coûte et ce qu’il suit

Plusieurs plateformes vendent exactement ça — le suivi d’outils et de matériaux avec emplacements, codes à barres et balayage mobile. Les prix et ce qui est réellement inclus varient plus que les pages de marketing le laissent croire, alors ça vaut la peine de lire au-delà de la page d’accueil.

Deux tendances reviennent dans le domaine : le prix évolue selon le nombre d’utilisateurs plus que selon le nombre d’articles, et le suivi multi-emplacements est maintenant la norme de base plutôt qu’une option premium — les vraies différences se voient dans la méthode de balayage, le soutien hors ligne, et si l’outil relie ou non les coûts au chantier.

FournisseurPrixCe qui est inclusCode à barres / QRHors ligneMulti-emplacements
SortlyAdvanced 49 $/mois, Ultra 149 $/mois, Premium 299 $/mois (facturation annuelle); palier gratuit pour 1 utilisateur, 100 articlesDe 500 à 5 000 articles et de 2 à 8 utilisateurs selon le palierQR seulement sur Advanced; code à barres + QR à partir d’UltraInclus à partir d’AdvancedFonction « Jobs » (chantiers) sur tous les paliers payants
ShareMyToolboxBusiness à partir de 100 $/mois (premier administrateur) + 10 $/utilisateur, vendu par blocs de cinq; palier gratuit pour 3 connexions d’employésAccès Web + mobile, tarification par utilisateurInclus sur tous les paliersNon publiéEmplacements illimités inclus
ToolWatch (AlignOps)Aucun prix public — paliers Essentials / Pro / Enterprise, démonstration requiseSuivi des actifs, calendriers d’entretien (Pro), SSO/API (Enterprise)Non publié sans démonstrationNon publiéNon publié
KnowifyCore 99 $/mois (annuel) ou 149 $/mois (mensuel); Enterprise sur soumissionInventaire relié aux bons de commande et au calcul des coûts par chantier, entre camions et emplacementsNon publiéNon publiéOui, entre camions et chantiers
Contractor ForemanDe 49 $ à 332 $/mois selon le nombre d’utilisateurs (facturation annuelle ou trimestrielle, aucune option mensuelle)Suivi des matériaux et de l’équipement intégré dans une suite complète de gestion de projetNon détailléNon publiéNon détaillé

Deux choses ressortent. D’abord, plusieurs fournisseurs qui prennent clairement en charge plusieurs emplacements ne précisent pas si le balayage fonctionne hors ligne — pour un chantier sans signal, ce n’est pas un détail, c’est un facteur éliminatoire, et ça vaut la peine de le confirmer avant de s’abonner, pas après. Ensuite, Contractor Foreman et Knowify vendent l’inventaire comme un module à l’intérieur d’une suite plus large : vous achetez la gestion de projet, la facturation et le calcul des coûts par chantier, avec le suivi des matériaux en prime — pas l’inverse.

Ce que coûte vraiment la perte de contrôle sur les outils et les matériaux

La réponse honnête, c’est qu’un chiffre propre et à jour n’existe pas. Le National Equipment Register et le National Insurance Crime Bureau sont ce qui se rapproche le plus d’une source indépendante sur le vol dans la construction, et ils évaluent les pertes annuelles aux États-Unis entre 300 millions $ et 1 milliard $, avec moins de 25 % de l’équipement volé jamais récupéré. Mais ces données portent sur le vol de machinerie lourde, les rapports publics gratuits s’arrêtent vers 2016, et aucun des deux organismes ne mesure le problème bien plus courant : un outil qui n’est pas volé, seulement égaré, ou un matériau racheté en double parce que personne ne pouvait confirmer que la première commande était encore en main.

Un garage encombré d’outils avec une camionnette à la porte, un ouvrier soulevant un outil lumineux dont une traînée de lumière file vers l’extérieur

Nous n’allons pas coller un pourcentage ou un chiffre en dollars sur cet écart — personne ne l’a mesuré assez précisément pour rendre le chiffre honnête. Ce qui est mesurable sans étude, c’est le phénomène lui-même : une commande répétée qui n’aurait pas dû avoir lieu, un appel qui n’aurait pas dû être nécessaire, un coût de chantier faussé parce que le matériau a été inscrit à la mauvaise adresse. Ça revient chaque semaine sur un chantier multi-sites, avec ou sans statistique publiée pour l’appuyer.

L’acheter, le bâtir ou le brancher ensemble : les trois mêmes voies

Le suivi d’inventaire arrive à la même bifurcation que la planification et le suivi de projet : acheter une plateforme bâtie pour le flux de travail de quelqu’un d’autre, en assembler une avec des outils généraux comme un chiffrier plus des automatisations, ou bâtir quelque chose autour de la façon dont vos chantiers roulent vraiment. Nous avons détaillé le prix et les compromis de chaque voie dans logiciel de suivi de chantiers : l’acheter, l’assembler ou le bâtir — la logique tient aussi pour l’inventaire, avec un ajout : les outils généraux comme Airtable ou Zapier facturent habituellement selon le nombre d’actions automatisées par mois, pas selon le nombre d’articles, donc le prix grimpe avec chaque chantier et chaque connexion ajoutée, pas avec ce que vous possédez réellement.

Comment nous bâtissons le suivi des matériaux et des outils sur plusieurs chantiers

Ce que nous bâtissons, ce n’est pas un chiffrier plus gros ni un catalogue de codes à barres. C’est la même logique d’emplacement décrite plus haut : une fiche par article, un champ d’emplacement actuel, un journal des transferts, et un coût qui remonte au chantier qui a utilisé le matériau, pas au total de l’entrepôt. Nous avons utilisé la même approche pour mettre les 100 chantiers d’un entrepreneur sur une carte en direct — voyez comment fonctionne ce projet pour l’exemple le plus achevé que nous ayons.

Le prix est de 800 $ pour un flux de travail, 1 500 $ pour un maximum de trois — le même tarif que nous utilisons pour toute construction de flux de travail, détaillé en entier dans combien coûte l’automatisation des flux de travail. Le délai est habituellement d’une à deux semaines, le plus souvent deux; le chiffre exact dépend du nombre d’emplacements et de la part de votre processus actuel qu’il faut contourner. Si l’inventaire se trouve à côté d’une planification ou d’un dossier client que vous voulez aussi nettoyer, c’est ce que couvre en entier notre page services d’automatisation.

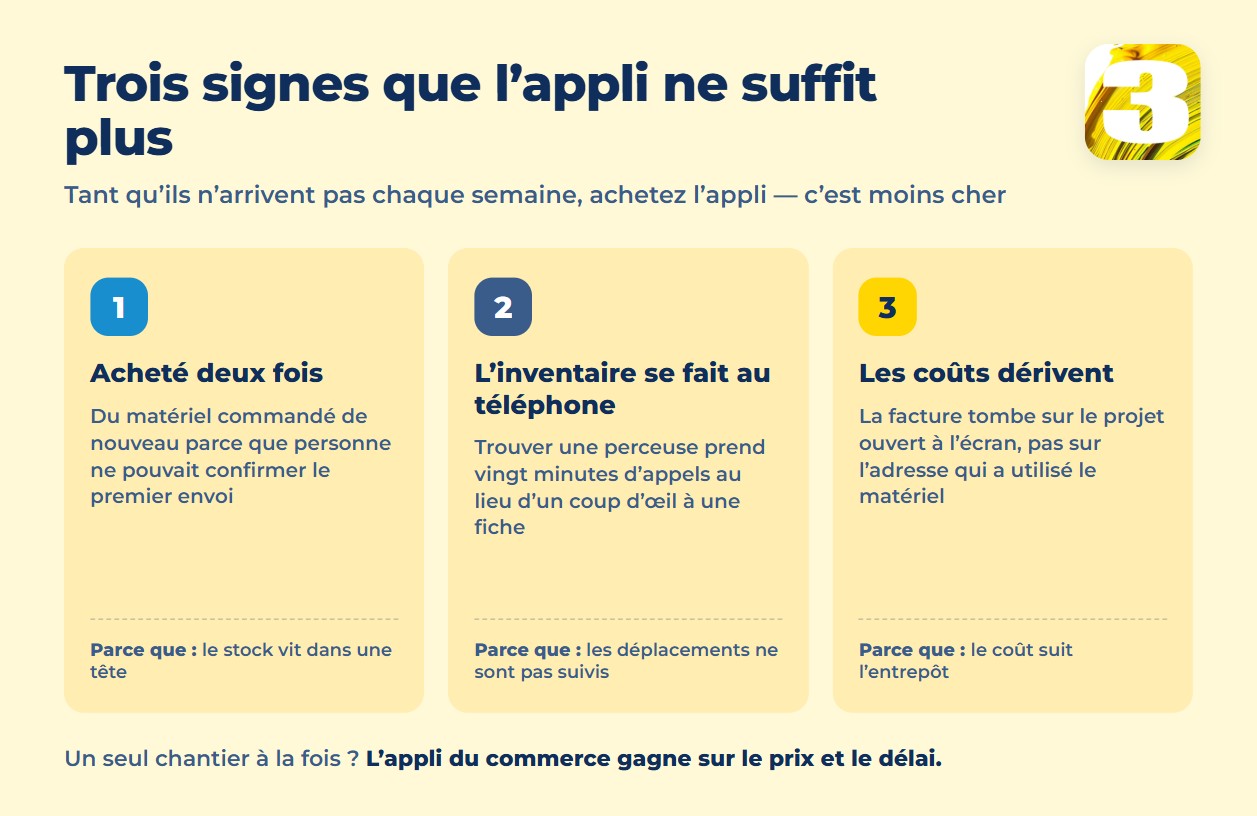

Graphique des trois signes qu’une appli d’inventaire du commerce ne suffit plus : acheter deux fois, compter au téléphone et des coûts qui dérivent

Quand une appli d’inventaire toute faite est le bon choix

Si vous gérez un seul entrepôt et un seul chantier à la fois, ne nous appelez pas — achetez l’appli. Le palier gratuit de Sortly ou son forfait à 49 $/mois, ou ShareMyToolbox à 100 $/mois, suivront un seul emplacement plus vite et moins cher que n’importe quelle construction sur mesure, et aucun des deux ne demande d’attendre dans une file de développement. Un flux de travail sur mesure sensible à l’emplacement mérite son prix quand les matériaux et les outils se déplacent déjà entre plus d’un site et que le rapprochement se fait par appel téléphonique plutôt que par une fiche. En deçà de ce point, c’est le mauvais outil pour un problème que vous n’avez pas encore.

FAQ

1. Combien coûte un logiciel de gestion d’inventaire de chantier?

Ça va de gratuit (le palier de Sortly pour 1 utilisateur et 100 articles) à 299 $/mois pour une équipe de taille moyenne sur le forfait Premium de Sortly, avec ShareMyToolbox à partir d’environ 100 $/mois plus 10 $ par utilisateur ajouté. ToolWatch, par AlignOps, ne publie aucun prix — il faut réserver une démonstration pour obtenir une soumission.

2. Un logiciel d’inventaire de chantier fonctionne-t-il hors ligne, sur un chantier sans signal?

Ça dépend du fournisseur, et la plupart ne le précisent pas clairement sur leur page de tarification. Sortly annonce un accès mobile hors ligne à partir de son palier payant Advanced. ShareMyToolbox et Knowify ne publient de détail hors ligne ni dans un sens ni dans l’autre — confirmez ça directement auprès des ventes avant de vous engager, surtout pour des chantiers éloignés ou ruraux.

3. Puis-je suivre des outils et des matériaux sur plusieurs chantiers dans un seul système?

Oui — le suivi multi-emplacements est maintenant la norme sur la plupart des plateformes que nous avons examinées, y compris la fonction « Jobs » de Sortly et les emplacements illimités de ShareMyToolbox. Ce qui fait vraiment la différence, ce n’est pas si un système suit l’emplacement, c’est s’il relie cet emplacement au calcul des coûts par chantier, pour que le matériau apparaisse sur la bonne facture, pas seulement sur la bonne tablette.

4. Est-il moins cher d’acheter un logiciel d’inventaire ou de bâtir un flux de travail de suivi sur mesure?

Pour un seul emplacement, acheter est moins cher et plus rapide — une appli à 49 $/mois bat n’importe quelle construction sur mesure sur les deux plans. Le calcul change une fois que vous payez par utilisateur sur plusieurs chantiers et que vous faites encore le rapprochement à la main; à ce moment-là, un flux de travail à 800 $ pour un processus, ou 1 500 $ pour un maximum de trois, bâti autour de la façon dont vos chantiers roulent déjà, peut coûter moins cher sur une année que d’empiler des frais par utilisateur sur une plateforme qui ne correspond pas à votre processus.

5. Combien coûtent vraiment à un entrepreneur les outils perdus ou égarés?

Il n’existe pas de chiffre récent fiable propre aux petits entrepreneurs. La fourchette indépendante la plus citée — de 300 millions $ à 1 milliard $ par année aux États-Unis, avec moins de 25 % de l’équipement volé récupéré — vient du National Equipment Register et du National Insurance Crime Bureau, mais elle mesure le vol de machinerie lourde, les rapports publics s’arrêtent vers 2016, et elle ne couvre pas le cas bien plus courant d’un outil simplement égaré plutôt que volé.

Par où commencer

Les prix et fonctionnalités des fournisseurs ont été vérifiés directement sur la page de tarification officielle de chaque entreprise en août 2026, avec une mention là où un fournisseur ne publie pas de chiffre. Les prix des logiciels changent; confirmez les conditions actuelles avant d’acheter.

Dites-nous où se trouvent réellement vos matériaux et vos outils aujourd’hui — chantiers, camionnettes, garage, unité d’entreposage — et nous vous dirons honnêtement si une appli toute faite suffit, ou si un flux de travail bâti autour de vos emplacements a plus de sens. Commencez ici : Contactez-nous.
